Газификация в Тюменской области: до конца года газ подведут к 21 населенному пункту
В регионе продолжается реализация программ газификации и социальной догазификации. До 2028 года построят еще тысячу километров газопроводов
Фото Сергея Куликова

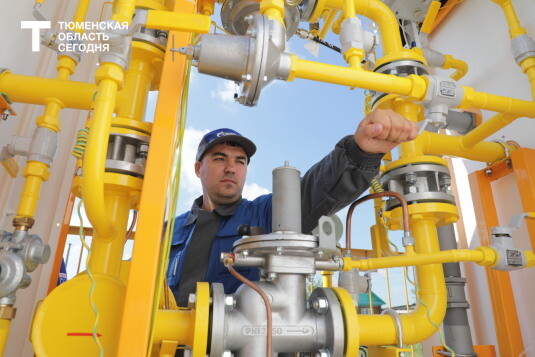

В Тюменской области в рамках программы газификации за период с 2019 по 2026 год построено 1 110 км подводящих газовых сетей. Доступ к природному газу получили около 20 тысяч потребителей, а 108 ранее негазифицированных населенных пунктов прошли второй этап – догазификацию. Об этом на пресс-конференции рассказал генеральный директор «Газпром газораспределение Север» Виктор Назаров.
Как сообщил Виктор Назаров, в 2026 году в программу газификации включен 21 населенный пункт. Общая протяженность новых газопроводов составит около 100 километров, половина запланированного объема уже выполнена. Кроме того, завершен крупный проект в Ишимском и Казанском направлениях – построено 146 км газопроводов, газоснабжение получили девять населенных пунктов, 14 котельных и 866 новых потребителей.
– До 2028 года нам необходимо будет построить еще дополнительно около 1000 км газопроводов. До 2028 года включительно мы должны завершить газификацию еще порядка 200 населенных пунктов, – сообщил Виктор Назаров.
Фото Сергея Кузнецова
Отдельное направление работы – социальная догазификация. В Тюменской области уже поступило 34,6 тысячи заявок, заключено около 31,5 тысячи договоров, а природный газ подключен примерно у 20 тысяч потребителей. Для граждан, имеющих право на меры поддержки, предусмотрены компенсации – в Тюменской области их размер составляет около 156 тысяч рублей.
Срок подключения, установленный законодательством, составляет 135 дней, однако на практике он может увеличиваться из-за необходимости согласований с другими ресурсоснабжающими организациями и муниципалитетами. Сложнее продвигается догазификация садоводческих товариществ – поступило около 4,5 тысячи заявок, заключено более 1 тысячи договоров, выполнено около 300 подключений.
– Мы понимаем боль садоводов, тех, кто желает сегодня получить газ быстрее. Но мы не можем перешагнуть эти технические решения самовольно, без согласования с контролирующими органами, – отметил Виктор Назаров.
Важной частью работы остается безопасность. Компания обслуживает около 20 тысяч км газовых сетей и 253 тысячи договоров на техническое обслуживание внутридомового газового оборудования. Специалисты ежегодно проверяют газовое оборудование, дымоудаление и наличие вентиляции. При этом руководитель компании призвал жителей обеспечивать доступ специалистов в помещения и своевременно устранять выявленные нарушения.
– Если эти три постулата соблюдать, газ, уверен, будет являться безопасным источником тепла и уюта, – подчеркнул Виктор Назаров.
